为保障京东方第6代AMOLED(柔性)生产线项目投产运行,自去年年底开始,集团公司市政工程分公司开始实施京东方配套的供水及污水管道工程。在集团公司统筹安排及全力协调推进下,历经3个多月,工程已完管道安装共计23100米,实现建设进度过半。

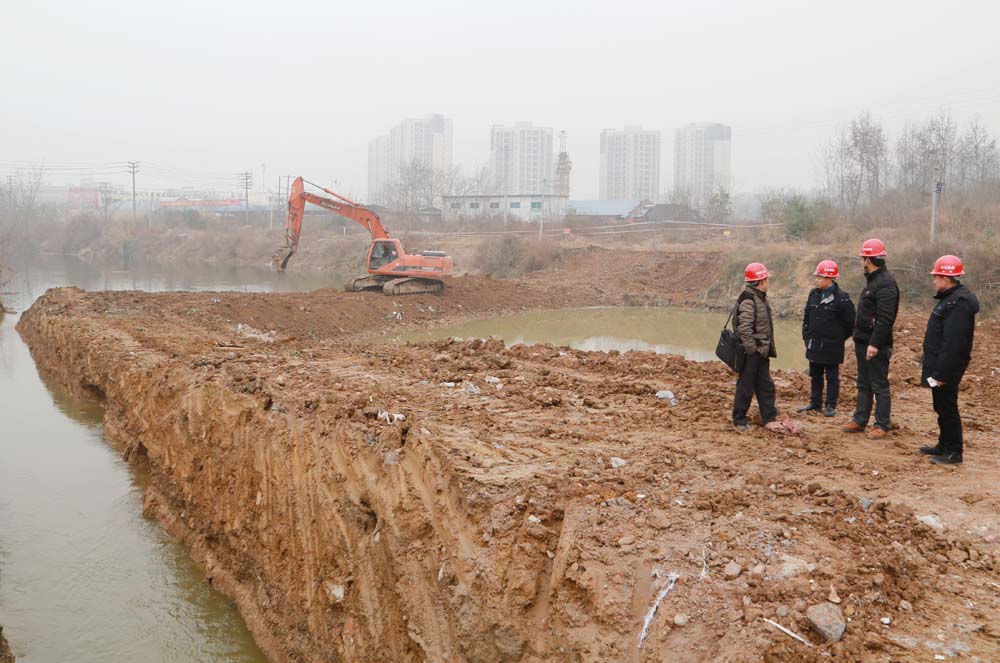

该项工程责任重大,集团公司领导高度重视,董事长、党委书记赵克雄多次就项目建设作出具体安排和指示,总经理杨先荣、副总经理严立伟具体牵头开展对外协调工作。由于工程管线较长,途径高新区永兴、磨家、普明等地区,为保证工程按时推进,工作组反复与不同片区各个部门进行沟通协调。为项目施工争取作业面,集团公司重点项目管理部、工程管理部、高新供水公司等部门全力配合,顺利取得了高新区管委会、集指办、永兴镇、磨家镇、普明街道办的大力支持配合,为施工建设的开展奠定坚实的基础。
为确保工程高效推进,市政工程分公司工程项目部精心制订施工计划,组织施工力量。管理人员坚守在施工一线,给予工程建设强有力的技术支持,督促项目全力推进。目前工程共投入19个班组,挖掘机、吊车等大型机具80余台,施工人员300余人,从早到晚,周末及节假日不间断,全力实施管网建设。

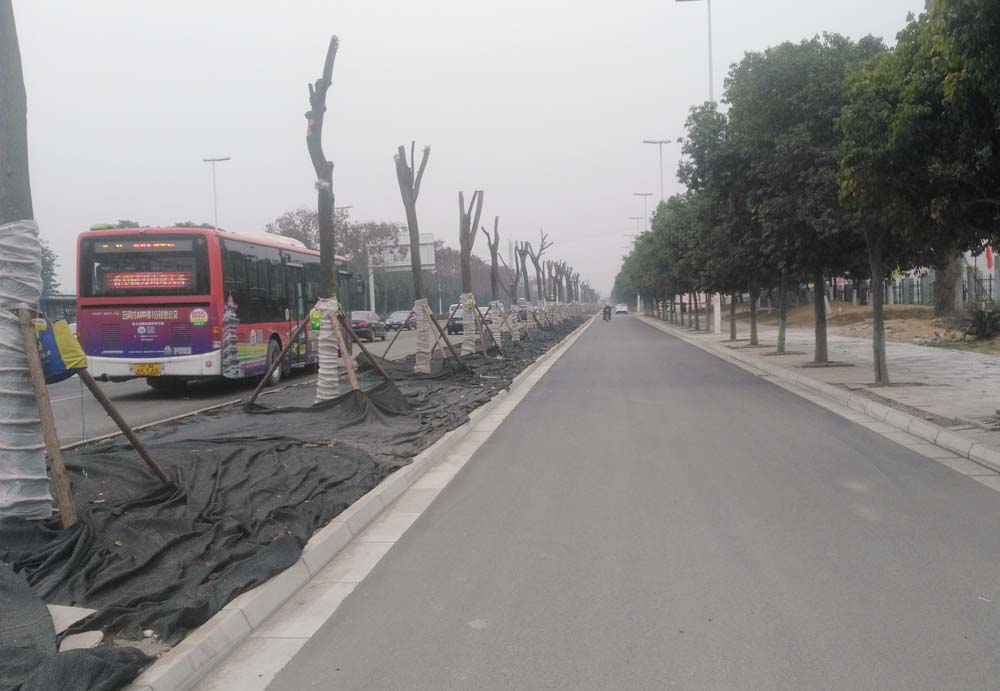

截止2月11日,京东方专用供水管道工程已完成DN1000、DN800管道安装合计8600米(含顶管500米),完成总量的59%。同时完成围栏拆除5000米,沥青、混凝土路面恢复1600米。永兴污水厂扩建项目厂外配套管道工程原水管道建设部分,已完成DN1200管道安装8000米(含顶管200米),完成总量的67%。其中完成过河管道安装3处,合计完成安装DN1200过河管道500米,完成总量的74%。同时完成围栏拆除1500米,沥青、混凝土路面恢复1900米,绿化恢复700米;尾水管道建设部分,目前已完成DN2000、DN1500管道安装6500米(含顶管110米),完成总量的35%。其中完成过河管道安装1处,合计完成安装DN1500过河管道80米,完成总量的53%。同时完成围栏拆除1950米。
届时,春节即将来临,项目部以项目的工期、安全为第一要义,已经做好了项目在春节期间的施工计划和值班安排,力争在4月30日的规定时限内实现全面通水。
