自2017年5月以来,绵山加压站供区用水量持续增加,在供水高峰时段,该加压站现有变压器已无法满足生产用电需求,经集团公司批准,城市供水公司组织实施了绵山加压站变压器电力增容改造工作。
7月底,城市供水公司陆续开展绵山加压站变压器增容的前期准备工作。经生产运行管理部、设计所、客户服务中心、城北供水服务所和城市供水公司相关专业技术人员联合进行分析讨论,最终确定机泵设备更新方案和变压器增容方案。8月初,招标采供部开展绵山加压站电力增容工程竞争性谈判,确定中选单位。接下来,城市供水公司就电力增容工程设备技术标准、实施方案和工期等问题与中选施工单位进行了协商,提出了我司的具体要求,要求施工单位要在8月20日前完成变压器增容工程。

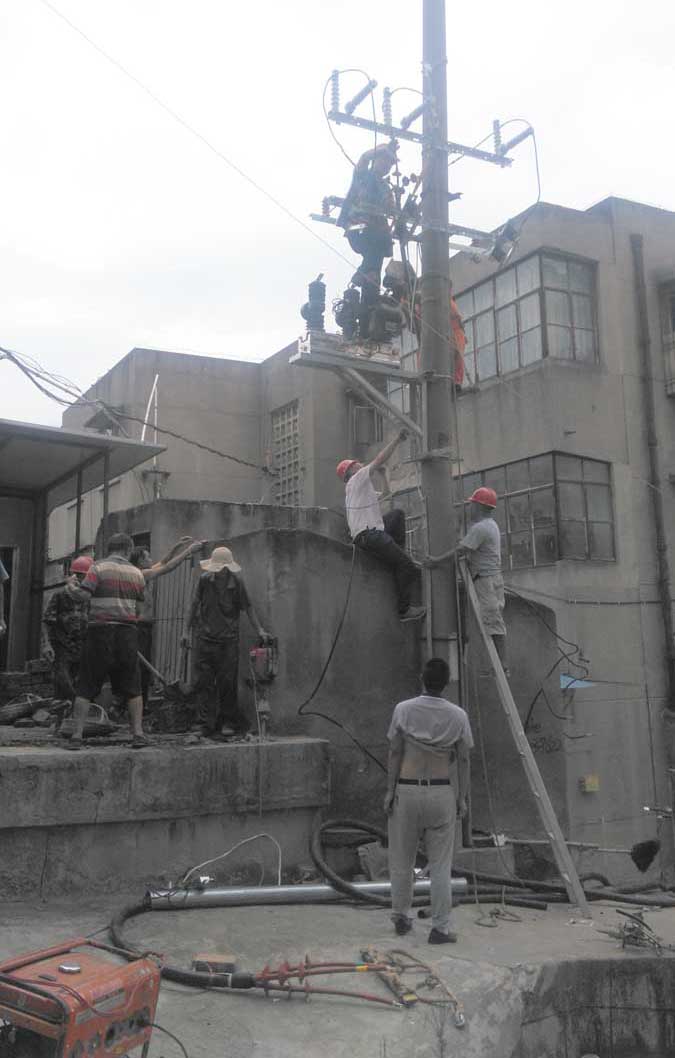

为减少改造期间对绵山加压站供区供水的影响,城市供水公司精心组织,分步实施。技术人员与施工单位于8月15日下午对绵山加压站的进线进行带电作业,先行实施了户外柱上设备的拆除和新设备户外电线杆上安装并测试;配合施工单位办理了电力增

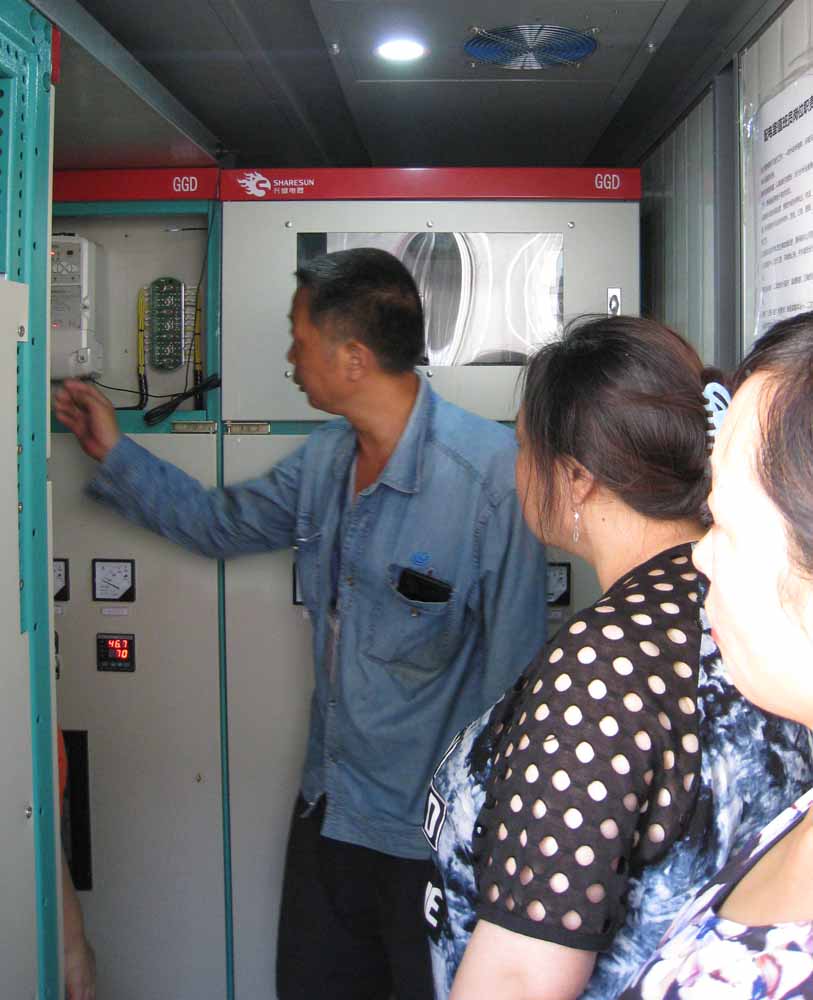

容相关手续;督促设备厂家加班加点提前准备箱式变电站组装和测试。施工单位于8月17日晚将箱式变压器运输至现场。8月18日上午,施工单位、国家电网游仙供电公司和城市供水公司组织技术人员进行了设备入网前整体验收,18日晚至19日凌晨完成电缆敷设、箱变安装和带电测试,并正式投入运行。经过72小时的试运行,运行情况一切正常。同时,城市供水公司组织电气组人员和值班人员开展了箱变操作的培训。
改造期间,在集团公司党委委员、副总经理郑旻的大力支持和现场指导下,城市供水公司与施工单位、设备厂家及国家电网游仙供电公司相互配合,克服时间紧、工期短、办理相关手续时间长、流程多等客观问题,确保改造工程高效、高质量、并于预计工期内提前完成。电力增容改造后,加压站的正常生产用电需求得以有效保证,为区域内安全、正常、优质、持续供水提供了坚实保障。
(城市供水公司 袁景雅)
