抓好施工管理工作 按时完成政府下达任务

2015

01/06

星期二

浏览量

1271

  绵州大道污水管道工程截止2014年底完成总工程量的98%,进入收尾阶段。据了解,绵州大道河水管道工程是2014年重点市政基础设施建设项目,于2014年5月开工,由于该工程位于经开区绵州大道的慢车道下,对相关区域交通安全和周边环境影响较大,市委市政府要求集团公司倒排工期、顺排工序、在确保质量和安全的情况下限时完工。

  对此,公司领导高度重视,工程建设指挥部组织精干力量,成立技术全面、经验丰富、认真负责的项目管理团队,针对工程占道施工及工期紧、任务重的工程现状,多次召开工程专题会议,分析施工情况,商讨施工方案,制订施工计划,积极开展施工准备工作。

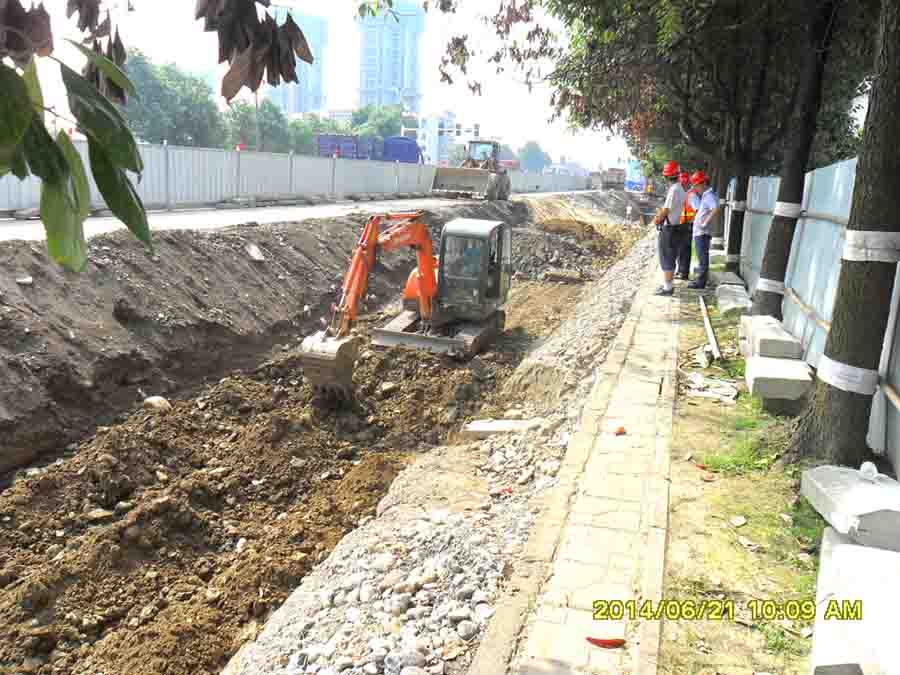

  开工后,一方面组织施工队伍实地查实作业范围内各类地下管线位置、埋深、走向、管材及接口基本情况,清除沿途障碍;另一方面积极与政府部门协调交通、道路开挖、拆迁补偿等问题,充分利用自身优势,简化和办理缩短相关办事流程,确保各工程段的施工按计划全面展开。

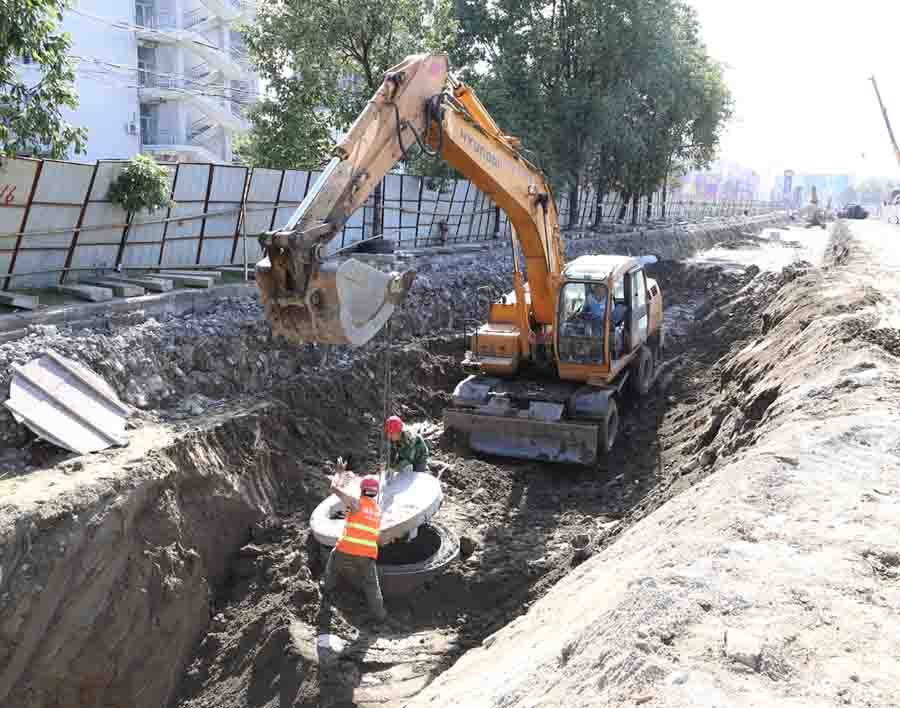

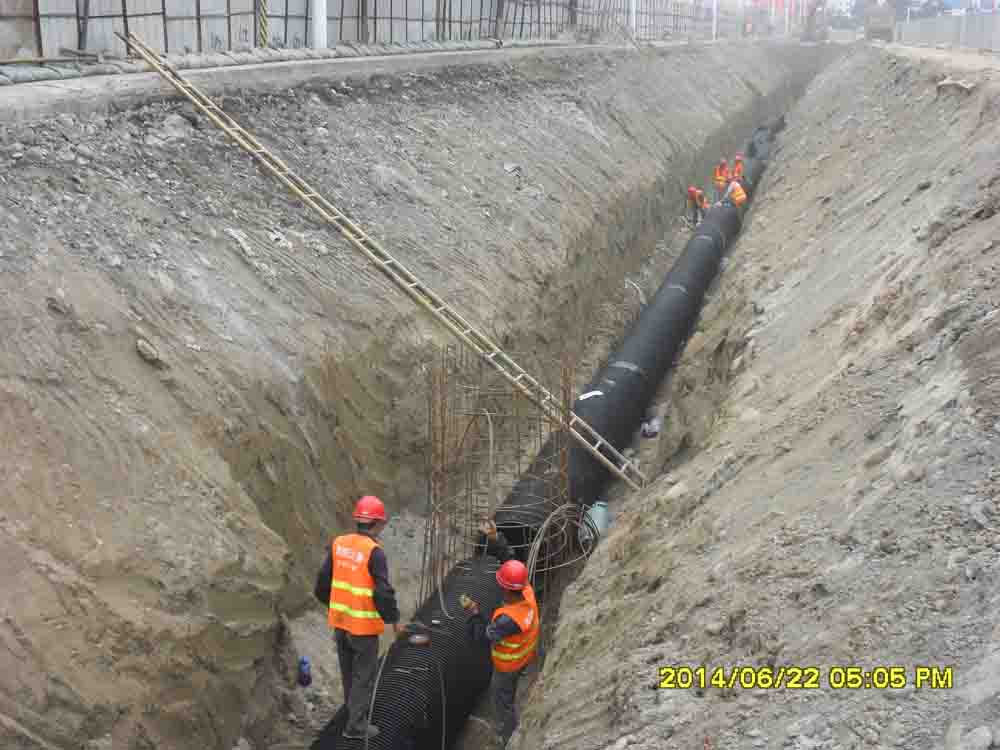

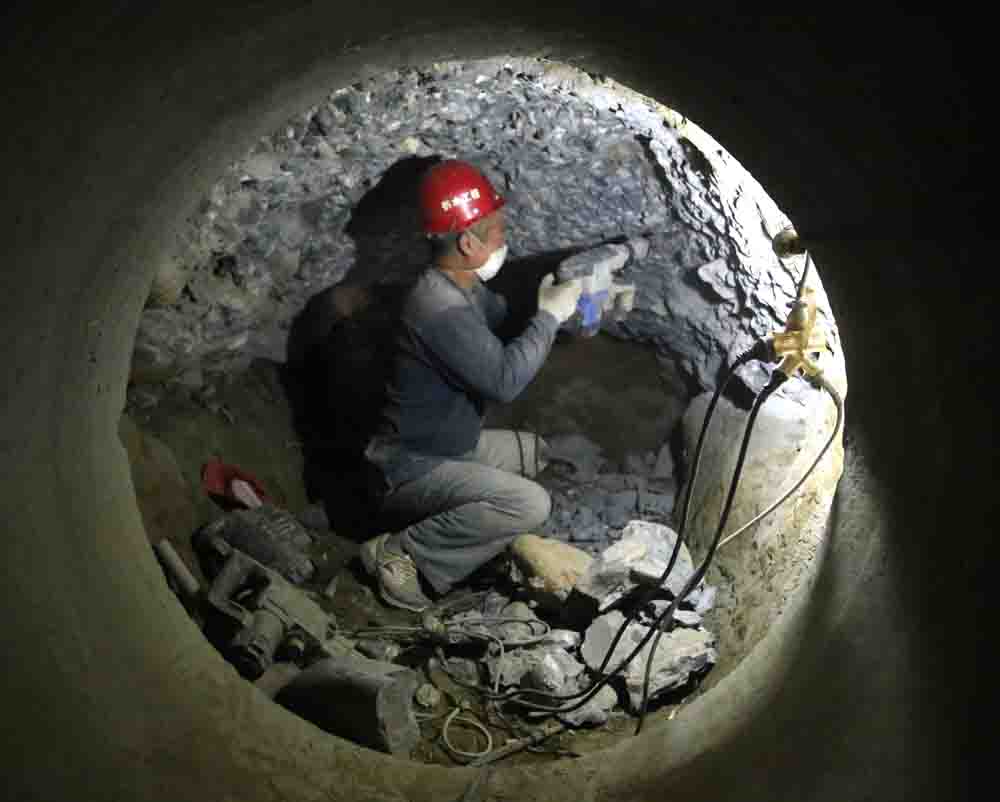

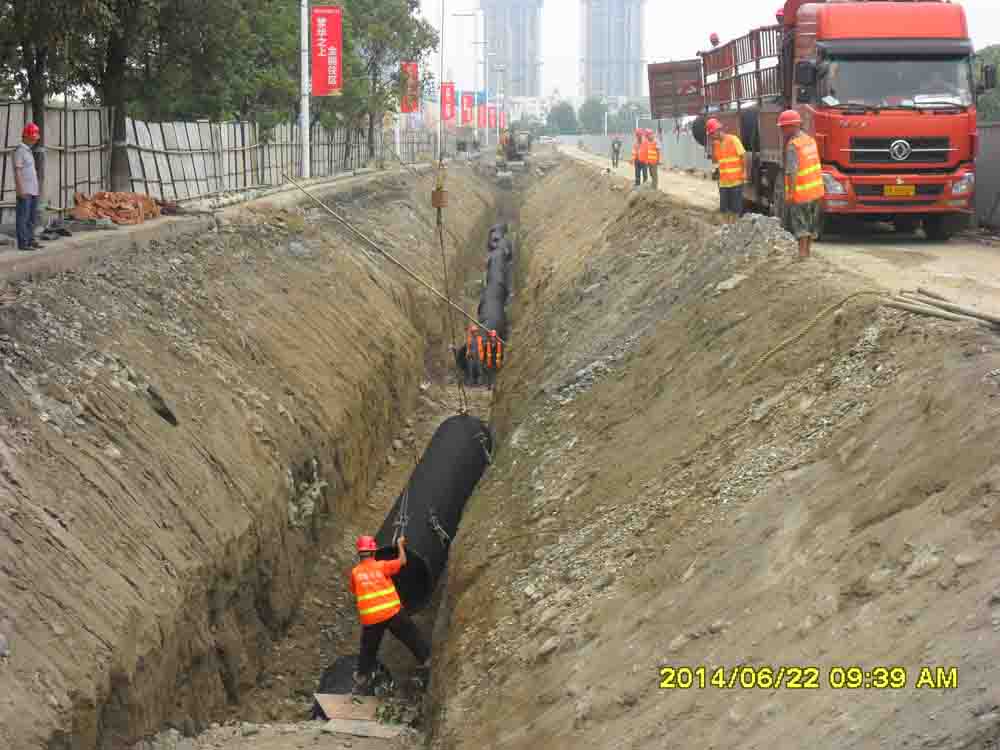

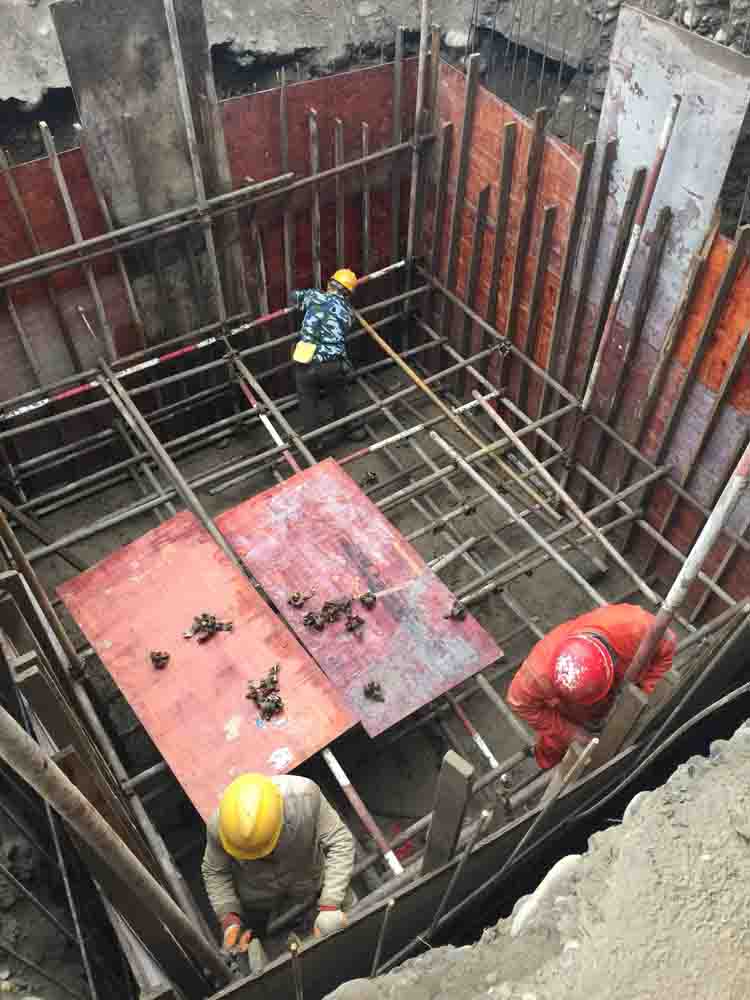

  工程建设过程中,部门理清了工程建设的关键点,在质量控制方面:针对管道沟槽开挖,组织专业队伍制定专项施工方案,遵循“先深后浅”的原则,采用机械开挖管沟,人工清底整平的施工方式。对于深基坑,做好沟槽放坡系数,保证边坡稳定,确保工程、人员安全;针对雨季施工,要求施工单位布设排水沟、集水井,用水泵进行抽水,成功应对了雨季给施工安全和施工质量带来的挑战;针对管道安装,制定专项施工方案,对关键工序、关键节点进行重点把控,时时查看管道铺设、对接及密封情况,每处排污管道铺设完毕,在进行闭水实验前都要检查三遍以上;针对土方回填,严格控制回填土土质、回填土含水率、回填土厚度,严格进行分层夯实,并对每层填土的密实度按规范进行检测,合格才继续回填。在进度控制方面:针对时间紧,任务重的工程现状,部门根据施工合同工期制定进度计划,督促施工单位加强人员、机具管理,合理安排施工作业面,加快工程进度,根据合同工期及工程进度计划检查工期延误情况,及时调整施工方案,确保工程全面推进。







  工程建设指挥部始终坚持以“安全第一,预防为主”的方针,切实抓好安全管理工作,督促施工单位加强安全法律法规、条例的学习,严格落实深基坑安全施工方案的审批流程,检查施工单位各安全施工措施、设施、警示标志、标牌的落实情况,提高工程现场人员的安全意识,确保了施工安全。







(工程建设指挥部:曾静)
